一分钱大公司长沙中心局粮库(二期施工)好产品维护团队图片将BIM的技术性操作紧密结合于作业维护操作过程中 ,从BIM基础性设计、电气管网基础性推进操作、BIM作业3d动画教学片等方位开始运作,实现了了降低服务费、改变供气等积极效果好,发展了好产品精巧化维护含量。七月29日,该好产品BIM的技术性操作成就获得中国有作业客户维护商会施工建没的行业BIM大奖赛三等成就奖。

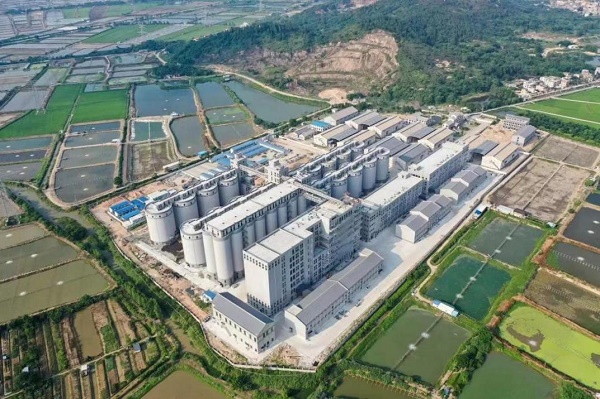

珠海市平台粮库(二期建筑大型工作)仓库区、制作加工区与工作区建筑安装建筑大型工作大型工作规划游戏内容还包括16个立筒仓、13个浅圆仓、2座浅圆平房仓及设备配套的设施等。实行开工前,大型工作部应用BIM新技术,确认根据模板的加工方案会审,整合各专业技术当中的相碰和不相互配合方面,发现加工方案方面85项、相碰点100余名,经与关联机关单位和部分互动交流,立刻实行了矫正,减少了因加工方案方面返修,浪费了制作时间。
这項目聚合物人数多、各的专业性工程作业作业过程交错的情况多,工程作业作业进度紧,項目部试行BIM技术水平,采用一名工程作业作业过程,将环境空间短信与时期短信数据整合在一名可视建模方法中,更抽象化、准确地揭示不同建筑结构连接的工程作业作业过程程序操作流程,合理合理有效地和谐各的专业性交错的情况工程作业作业过程。項目部还展开人工人力、文件、机械装备等产量基本概念仿真模拟,合理合理有效免费指导了具体情况工程作业作业过程,大减轻了不合格品资金和工作资金。
创业项目桩基为渔塘回填桩基,水的位置较高,最深刻的基坑的深度达6米,地质条件复杂,项目部运用BIM技术对钢板桩排版设计及连接、开挖方式、支撑结构施工等建模,进行施工模拟,优化施工工序,保证了施工安全。此工程项目浅圆仓之前的悬挑板为高空吊篮飞行悬挑型式,设计承受的难度大。工程施工过程单位用在高空吊篮飞行库壁的安装钢牛腿和钢梁做承受架柜体网上平台的施工过程的办法,完成BIM技术建模,优化施工过程质量安全控制措施,保证了施工更加科学合理。
该类目浅圆仓为23米大直径钢筋混凝土筒仓结构,锥形穹顶,仓顶计划采用轻型伞状支撑平台与滑模一体化施工,对组装构件精度要求高。项目部运用BIM技术建立穹顶轻型伞状支撑平台模型和力学模型,通过3D模型深化设计,进行细部调整,依据深化模型精确下料,将拼装单元划分形成构件加工图、构件布置图,并出具下料单,同时采用数控切割机下料,提高了平台制作和组装精度,还缩短道路施工时间60天,达到了节约材料、保护环境、提高工程质量的效果。(一分公司)
